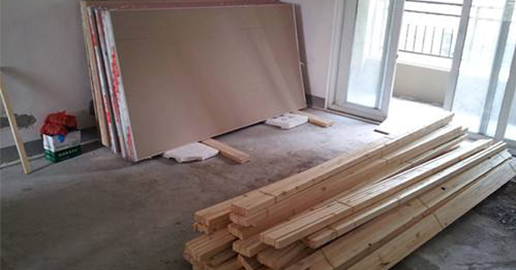

一、材料防火、防白蟻、防污處理 1、木工在入場前做好防火、防白蟻處理,在地面鋪墊一層保護物,以免污染地面,并將防火、防白蟻涂料滾涂在界面上,全面覆蓋。 2、飾面板、實木線條進場要做好防污處理,用底漆涂刷一遍,淺色飾面板正反面都要涂刷底漆 |
![]() |
一、防潮處理 1、所有木制品與墻、地面接觸面雙面涂刷防潮油 2、中間用珍珠棉,處理面超出木制品100mm為宜 3、空調出風口側板要涂刷好防潮油,防止冷凝水倒掛受潮發霉 |
二、木線條使用
1、為不影響美觀,木線條長度在2200mm以內的線條不得有拼接接頭
2、同一平面界面線條不得有色差
3、寬度超過35mm以上的平板線條,應在背面開防變形v型槽
4、線條收口后不能立即修邊,待3-5天風干后或在所有木制品就出完成后再修邊,修邊完成后立即打磨光滑,并及時封閉底漆。收邊要求完整、整潔。
三、天花板制作

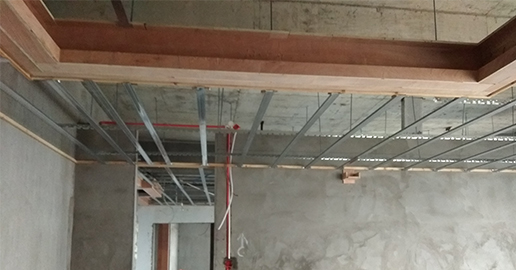

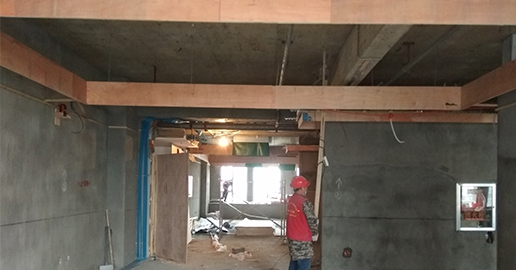

1、龍骨制作:主龍骨間距900~1000mm,次龍骨間距300-400mm.。主龍骨的懸臂段不應大于300mm,否則 應增加吊桿。主龍骨的接長應采取對接,相鄰龍骨的對接接頭要相互錯開。主龍骨掛好后應基本調平。 禁止輕鋼龍骨與木龍骨混合使用,因其材質不同,結構不穩定,后期易引起天花板開裂。
三、天花板制作
2、輕鋼龍骨制作:
A、吊桿固定:沿主龍骨彈線位置,用沖擊磚打孔安裝頂爆固定吊桿;
B、主龍骨安裝:主龍骨扣在吊桿上,并用螺母鎖緊;
C、調整龍骨水平面:兩邊拉通線或紅外線校正,用調吊桿螺母進行調整。
D、次龍骨安裝:次龍骨間距300-400mm ,最大間距不得超過600mm,次龍骨直接扣在主龍骨上,次龍骨與邊龍骨用打鉚釘連接;
3、木龍骨制作:
A、吊桿固定:木吊筋固定在主龍骨上,間距不大于600mm;
4、封罩面板:
A、為保持造型順暢,異形或弧形天花,用九厘背板面開鋸路襯底,面罩3厘米;
三、天花板制作
B、天花轉角位應該做“7”字形防止開裂。接縫處應該固定在龍骨上,雙層天花第二層接縫應與第一層接縫錯開,做斜面處理,縫隙不少于5mm,不大于10mm;
C、罩面板用自攻螺釘固定,應先彈線確定螺釘位。用電鉆套孔,再用螺釘固定,螺釘略低于板面,螺釘與板邊距不得少于15mm,間距150mm—170mm。
1、門套制作—木碶固定:
A、因水泥砂漿不能隨環境變化而產生伸縮,因此板與門洞縫隙須用泡沫膠填充,不能用水泥砂漿填充;
四、門套及門制作

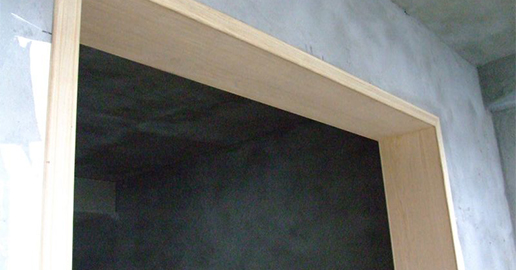

B、為防止開裂,門套線底板用9厘板襯底,門套上方轉角開“7”形。
2、門制作:
A、門制作用細木板開28mm板條釘成框架,框內用同樣板條釘成橫格,橫格間距為100mm,在安裝合頁及門鎖處加密板條;
四、門套及門制作
B、框的正反面均勻圖上乳膠漆(調入適量木膠粉),用4mm夾板封貼,四角打釘固定,形成門扇模胚;

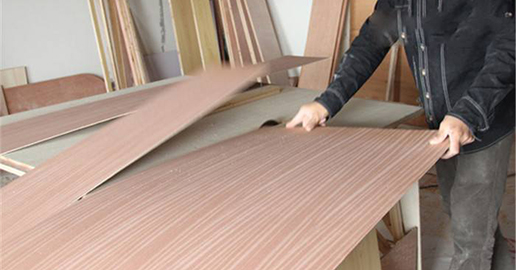

C、貼飾面板:在壓好成型的門扇模板正反面用白乳膠個黏貼一層3mm飾面板,再按照壓模胚的方法壓12天左右;
D、門窗安裝完成后開閉、移動正常,鎖具、拉手位置正確。

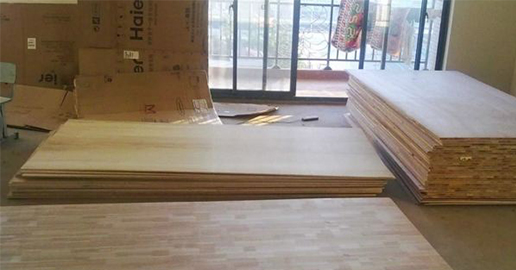

1、開料:
A、開料:根據圖紙尺寸,精準開料,柜體宜用18cm以上細木工板;
A、橫板與立板垂直交叉時,橫板應從上自下平順卡入立板,交接應嚴密;

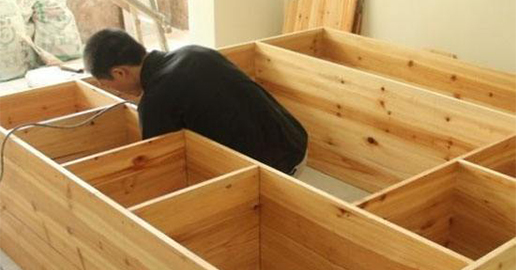

五、柜類制作:
B、開料原則:指定一人開料,先開大料、長料,再開小料、短料,并做好標記,分類擺放;
C、為節省材料,避免浪費,鋸路不平整,影響整體效果,在開料時特別注意鋸路,不得出現崩邊崩角,否則應更換鋸片。
2、柜體組裝:
B、層板用專用衣柜螺釘攻入固定,螺釘帽略低于板面,便于蓋專用蓋帽;
3、柜體固定:
A、衣柜固定應用紅外線水平儀調平,再用木碶釘入確保穩固。
五、柜類制作:

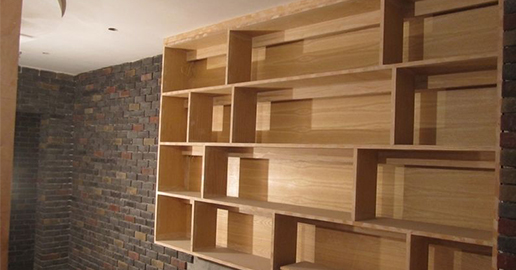

五、柜類制作:
A、生態板柜體框架用配套的PVC線條收口,免釘膠粘接固定。
B、柜門制作:用15cm細木工板開條,將已裁好的飾面板背面朝上,將15cm板條土豪白乳膠漆在飾面板上形成框架,再在上面黏貼一層飾面板;
C、裁切:柜門定型后,用捊機沿板條內側裁出上層飾面板;
D、四周線條收口,用實木線條均勻涂上白乳膠,紋釘固定;
E、干透后進行清邊,并刷上封底漆,避免收縮;
F、柜體安裝完成后位置應正確、柜門安裝平整,開閉正常。
